生態素土路面的施(shi)工工藝較(jiao)為特殊,通常(chang)需要結合(he)一定的技術手段和嚴格的步驟,以(yi)確(que)保(bao)路(lu)面的強(qiang)度(du)、耐久性和美觀(guan)性。

生態素土路面的常規施工(gong)(gong)工(gong)(gong)藝(yi)流(liu)程(cheng):
1. 基礎處理
- 清理場地:清除場地上的雜物、垃圾、植物等,確保施工區域整潔。
- 夯實地基:根據路面的設計要求,對路基進行夯實處理,保證地基的承載能力和穩定性。通常地基壓實度需達到90%以上,以防止路面沉降。
- 排水設計:如果場地有排水要求,需提前設置排水系統,確保雨水能順暢排出或滲透。
2. 鋪設素土材料

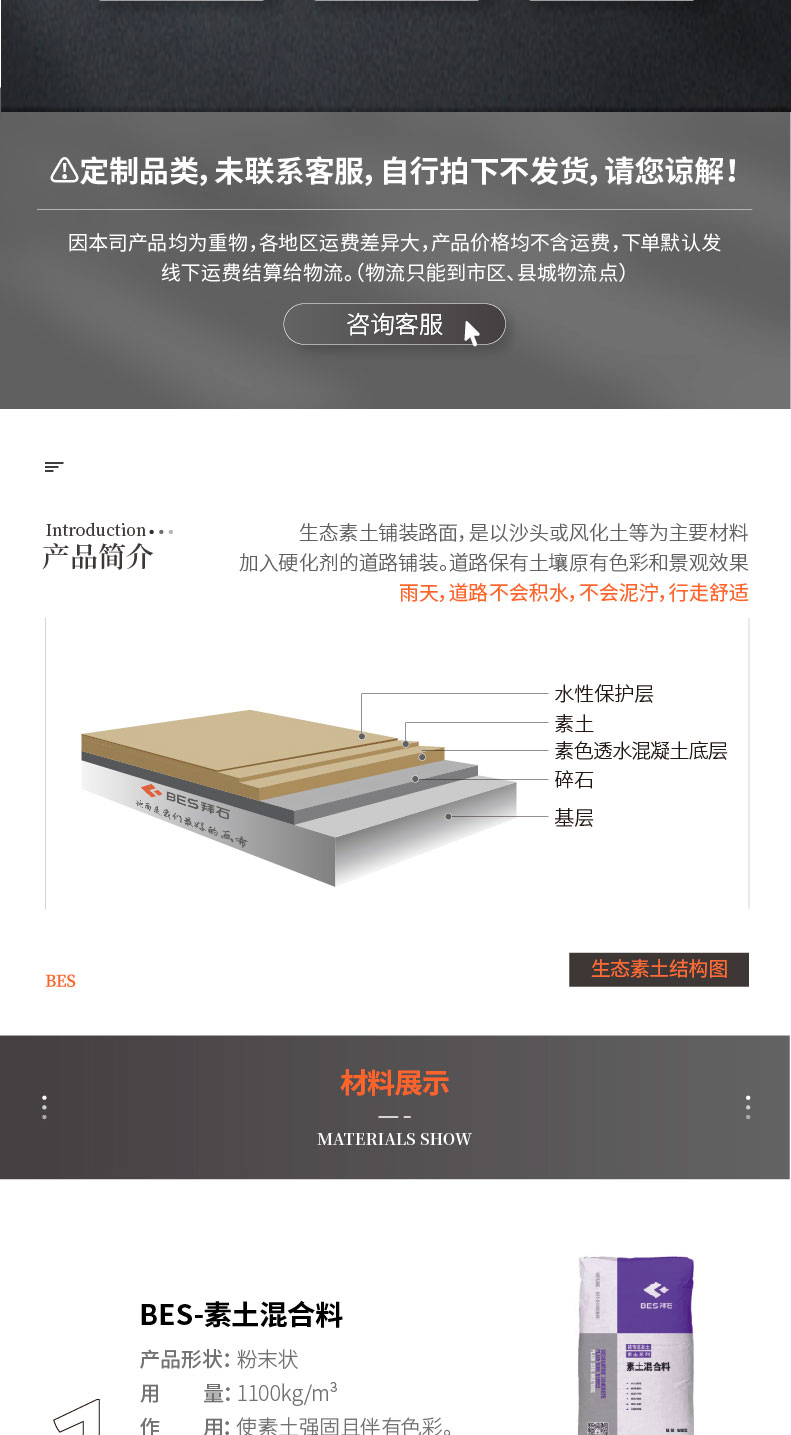

- 選擇材料:生態素土路面一般采用天然土、砂、石子等環保材料,并根據設計要求選擇適當的粒徑和混合比例。
- 材料混合:將砂、土、石子等材料按比例進行均勻混合,通常會加入粘合劑或穩定劑,增強材料的粘結力和抗壓強度。
3. 鋪設與整形
- 分層鋪設:將混合后的素土材料按設計厚度分層鋪設,每一層鋪設厚度通常在5-10厘米之間,具體根據項目要求確定。
- 壓實整平:鋪設材料后使用振動夯實機進行壓實,確保材料均勻緊密結合。每一層材料在鋪設完畢后都需進行充分的壓實和整形,以避免出現空隙和不平整現象。
4. 表面處理
- 表面找平:經過壓實后的路面表面需進行找平處理,確保路面平整度符合設計要求。
- 撒布固化劑:為提高路面抗壓性和防止表面脫粒,可以在路面表面撒布專用固化劑,或噴灑防塵劑、保濕劑等材料,以進一步增強路面表面的強度和耐久性。
5. 養護階段
- 灑水養護:路面施工完畢后,需要進行灑水養護,保持表面的濕潤度,促進路面材料的自然固化和穩定。養護時間通常為7-10天,具體時間視天氣條件和材料固化情況而定。
- 防護措施:在養護期間,需對施工路面進行保護,避免重型車輛通行或其他外力破壞,確保路面在固化階段能保持完整性。
6. 完工驗收
- 質量檢測:養護期結束后,對路面的平整度、壓實度、透水性、抗壓強度等進行檢測,確保符合設計規范和標準。
- 清理現場:清理施工現場,確保路面及周邊環境整潔。

生態素土路面可以提供長久的使(shi)用效果,同時保(bao)持其生態(tai)環保(bao)的特點,廣泛應(ying)用于(yu)園林景(jing)觀、生態(tai)公園和(he)鄉村道路等(deng)場(chang)景(jing)。
